北極星儲能網獲悉,近日,陜西省能源局公示了渭南市新能源基地風電光伏發電項目配置結果,根據專家評分,確定了排名靠前的13個項目共計150萬千瓦納入渭南市新能源基地。其中,風電4個共40萬千瓦,光伏8個共100萬千瓦,風光互補1個共10萬千瓦,共計353萬。

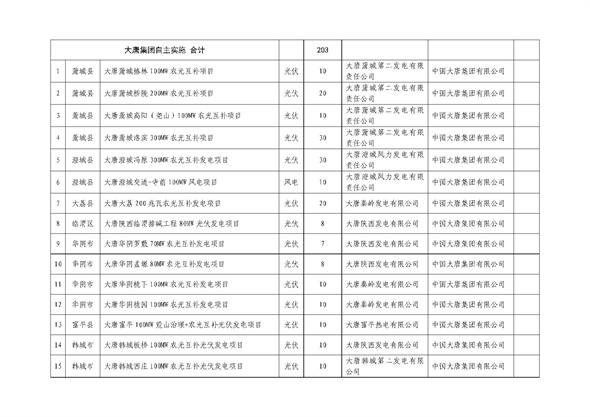

其中,渭南市組織實施150萬千瓦,單體項目13個,大唐集團陜西公司實施203萬千瓦,單體項目15個。基地同步配套建設項目總裝機15%(2小時)儲能、變電站、匯流站、外送電網工程等配套設施。
據了解新能源基地已開工項目7個,總裝機105萬千瓦,總投資40.4億元。按照中省新能源基地項目建設要求,所有新能源基地項目在2021年12月31日前開工,項目于2023年6月30日前建成并網。其中,光伏項目于2022年12月31日前全容量建成并網,風電項目于2023年6月30日前全容量建成并網。
|
