澎湃新聞從中核集團獲悉,當地時間4月21日,國際熱核聚變實驗堆(ITER)組織在法國舉辦杜瓦底座移交儀式。至此,由中核集團牽頭的中法聯合體克服了重重困難,按期開展杜瓦底座接收及吊裝準備工作,為“人造太陽”核心設備后續安裝工作的全面開展創造有利條件。
“人造太陽”是可控核聚變裝置的俗稱,聚變反應是太陽以及其它恒星能夠永不停歇地發光發熱的能量來源,由于資源豐富及固有安全等優點,受控核聚變能被認為是人類最理想的終極能源。數十年來,科學家們一直在為實現受控核聚變反應而不懈努力,ITER計劃即為驗證核聚變反應堆系統的工程可行性而生,是規模僅次于國際空間站的國際大科學工程計劃。目前,ITER組織和中國、歐盟、印度、日本、韓國、俄羅斯及美國等七個成員方共同推進該計劃實施。
在法國建設中的ITER是世界上最大的托卡馬克裝置(TOKAMAK),總重達23000噸,目標是把上億度、由氘氚組成的高溫等離子體約束在體積達約840立方米的“磁籠”中,以50MW(1MW=1000KW)的輸入功率產生500MW的聚變功率,重復持續燃燒時間達到500秒。在建造階段,中國承擔了ITER約9%的采購包制造任務。自2008年以來,中國陸續承擔了ITER組織分發的14個采購包的制造任務,包括ITER的關鍵核心部件。
人造太陽“心臟”安裝開啟
2019年9月,中核集團牽頭的中法聯合體正式與ITER組織簽訂了TAC1安裝合同。TAC1安裝標段工程好比核電站核島里的反應堆、人體心臟,重要性不言而喻,主要工作是安裝杜瓦結構及杜瓦結構和真空容器之間所有的系統。吊裝安裝杜瓦底座是該標段第一個重要工程節點。
移交活動當天,ITER組織工程總監Kim Keun-Kyeong在現場慰問了項目部成員,代表該組織總干事比戈再次感謝了中核集團對ITER組織疫情防控醫療物資的捐贈和疫情嚴重期間對項目按期進展的支持,并叮囑項目部要做好防控措施,確保項目部成員健康安全。
“我們有信心保質保量完成任務!逼陂g,ITER項目部總指揮、中國核電工程有限公司副總經理李強再次轉達了中核集團董事長余劍鋒對ITER組織疫情防控工作和項目進展的關切,并表示,面對“新材料、新技術、新工藝”的“三新”工程,ITER項目部精心組織謀劃,一手抓防疫、一手促生產,嚴格按照業主標準和疫情防控要求,積極發揮中核集團30多年不間斷進行核電建設所形成的工程總承包能力,盡最大努力實現杜瓦底座按期吊裝。

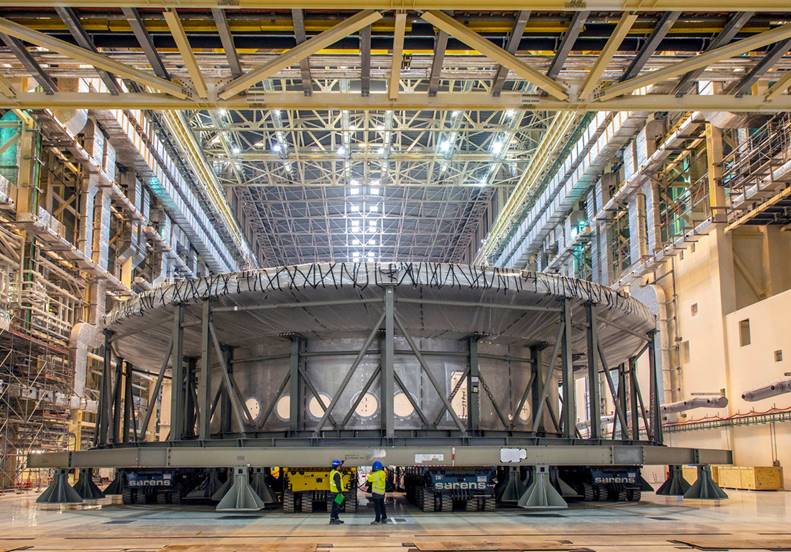

據了解,杜瓦底座是托卡馬克裝置壓力容器的底座,承擔著重要安全屏障作用,是托卡馬克裝置安裝第一個重大組件,吊裝重量1200噸,設備最終就位偏差不超過2mm,吊裝操作難度大、測量技術要求高,其安裝精度、進度都對主體結構及重要部件安裝產生重要影響。目前,來自中核集團中核工程歐洲公司、中核二三的48名人員正在法國ITER現場開展相關工作。
|
