11月28日11時28分,浙江省重點建設項目浙能嵊泗2號海上風電場工程最后一臺風機成功并網,標志著該項目實現全容量并網發電,一周內浙江省海上風電投產項目裝機容量再度刷新紀錄。
據悉,該項目共63臺風機、總計裝機容量為399.95兆瓦,比計劃工期提前一個月完工,為今冬明春浙江省能源保供攻堅戰再添新動能。而一周前的11月21日,浙能嘉興1號海上風電場投運,總裝機容量為301.2兆瓦,同樣刷新此前252兆瓦的紀錄。

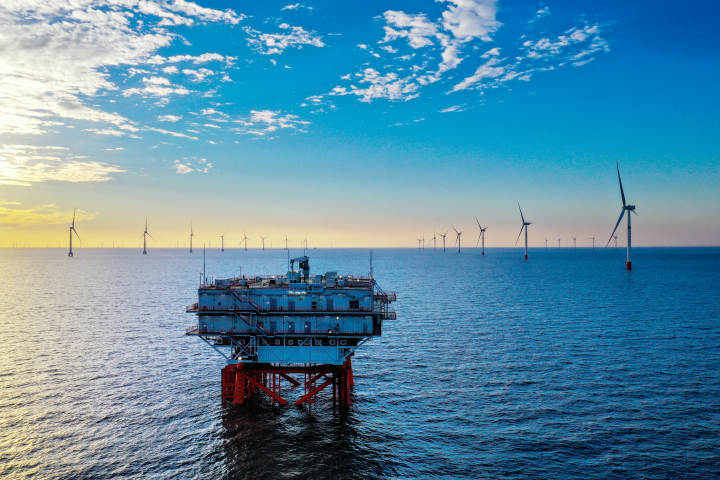

海上升壓站。
浙能嵊泗2號海上風電項目是浙能集團積極推進能源綠色低碳轉型戰略的重點建設工程。項目投運后,每年貢獻可再生能源電量約10.99億千瓦時,相當于50萬戶家庭全年的基本用電量。每年可節省標煤35.4萬噸,減排二氧化硫、氮氧化合物約3958噸,減排二氧化碳72.6萬噸,減少灰渣13.2萬噸。
此外,項目還可節約淡水317萬立方,并減少相應的廢水排放和溫排水等,環境效益顯著,對優化浙江省能源結構、促進節能減排、推進“碳達峰、碳中和”具有重大意義。

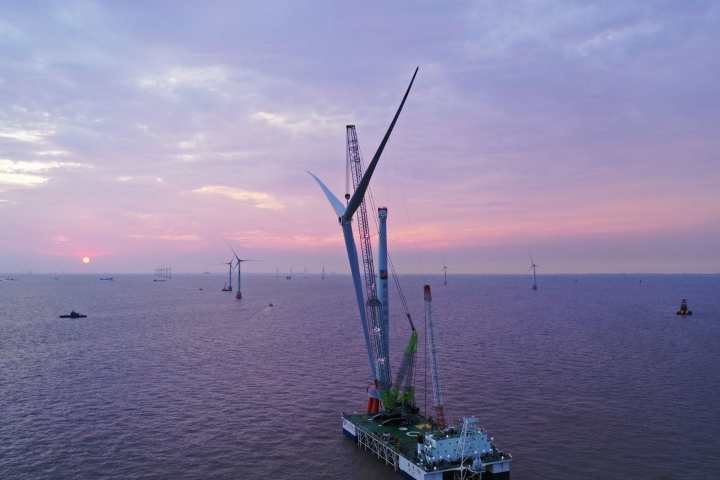

現場正在吊裝葉輪設備。
“嵊泗2號海上風電工程涉及面廣,施工條件艱苦,技術和安全管理壓力重,施工周期特別緊迫,建設任務非常艱巨。”浙能嵊泗風電公司總經理李根銀介紹,“在海上風電施工船機資源競爭異常激烈的局面下,我們主動出擊、反復爭取,先后鎖定7艘風機安裝船進場施工,為全容量并網發電奪取了先機。”
浙能嵊泗2號海上風電場自2020年7月17日開工以來,業主單位浙能嵊泗風電公司在浙能集團的領導下,面對工期緊張、海域因素、氣象多變、疫情影響、施工資源稀缺等多重困難,積極應對,確保工程建設順利進行。
特別是在風機安裝工作中,工程建設者克服了海域潮流急、落差大、海床表面淤泥層厚等不利因素,持續加強施工組織設計,實時優化安裝工序,最大限度利用施工窗口期;機組調試并網期間,公司提前制定詳細并網計劃、定制并密切關注氣象信息、落實人員與船機配合無縫銜接,先后攻克多項調試并網難題。
|
